Plazos de Fabricación y Entrega (Estadísticas)

Lemon

Forero Habitual
Ubicación
Toledo
Motor
1.4 EcoTSI 150 CV DSG-7
Versión
Xcellence
Color
Blanco Nevada
Hola a todos.

Creo este nuevo hilo en el que me propongo poner, cada semana algún resumen estadístico que nos pueda arrojar algo de luz sobre cómo evolucionan los plazos de fabricación y entrega de los diferentes modelos de ATECA.

Para ello me voy a basar en datos obtenidos de la hoja de cálculo que se genera por la introducción de nuestras fechas en el formulario creado por @MadMax en el tema Seguimiento del proceso de compra del Ateca.

Ni que decir tiene que cuanto mayor sea la muestra y más actualizados se encuentren los datos, más fiables serán las estadísticas.

Os animo, a todos los que no lo hayáis hecho aun, a incorporar y mantener actualizada la información que se solicita.

Para comenzar, os pongo tres tablas:

Pedidos del mes de Noviembre distribuidos por Modelo y Fecha teórica de fabricación

Pedidos del mes de Octubre distribuidos por Modelo y Fecha teórica de fabricación

Pedidos del mes de Septiembre distribuidos por Modelo y Fecha teórica de fabricación

Podemos sacar conclusiones y comentarlas.

Bueno, como os dije en el primer mensaje de este tema, iré poniendo datos estadísticos extraídos de la base de datos.

Gracias a la colaboración de muchos foreros, la base de datos ha ido creciendo y, en lo que va de mes ha pasado de tener 135 registros a estra cerca de los 200. Muy interesante.

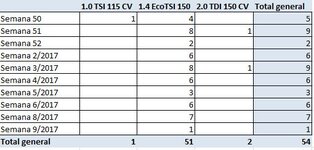

Hoy os pongo una tabla en la que se distribuyen por semana teórica de fabricación el número de ATECAS de cada motorización que tiene semana informada comprendida entre la actual (50) y la 9/2017, es decir hasta febrero de 2017.

Nueva imagen.jpg

Como se observa, hay un total de 54 pedidos, de los que 51 corresponden a motorizaciones 1.4 EcoTSI, uno es 1.0 TSI y dos 2.0 TDI.

Parece confirmarse que ha llegado el momento de fabricar los ATECA 1.4 EcoTSI.

Saludos

y con los datos de esta tabla, se puede saber el "Tiempo medio" que tarda el coche en llegar de Kvasiny a Tarragona, y el de Tarragona al concesionario?
Es que hay gente a la que sólo pasan 15 días desde la fecha de fabricación a la fecha de matriculación, y otros que ....

Y por cierto... gran trabajo :thumbsup:. Enhorabuena

Como lo prometido es deuda, os pongo otras dos estadísticas con datos obtenidos a la 10:00 de hoy.

1) Distribución por semana teórica de las distintas motorizaciones (es una tabla similar a la de la semana pasada, pero con más registros y datos actualizados. Ya sabéis que se van produciendo cambios)

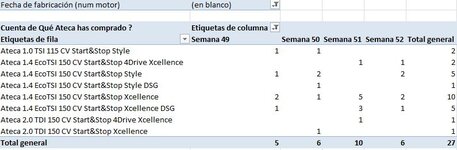

  • Distribución por semanas teóricas.JPG

2) Distribución de todos los pedidos registrados por motorización (se han tenido en cuenta todos los registros, 211 a esa hora)
  • Pedidos.JPG

Saludos.

Hola a tod@s.

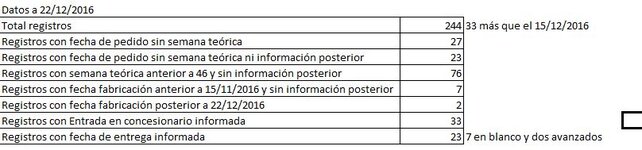

A vueltas con base de datos, esta vez os voy a poner una tabla en la que se hace referencia al número de registros incompletos o con errores aparentes.
Registros incompletos o con errores.JPG

Como se puede ver, crece a buen ritmo el número de registros (33 en una semana), gracias a la colaboración de todos.

Lo que interesa también es que se mantengan actualizadas las fechas y que la información que se introduzca sea fiable.

Par obtener estadísticas más fiables útiles, al menos deberían quedar informadas las siguientes fechas.
- Fecha de Pedido
- Semana Teórica de Fabricación (que puede ir variando)
- Fecha de fabricación (si no exacta, sí aproximada)
- Fecha de entrada en concesionario
- Fecha de recepción.

Gracias a tod@s por vuestra colaboración.

Hola a todos los que leéis este hilo.

Hoy pongo las siguientes tablas:

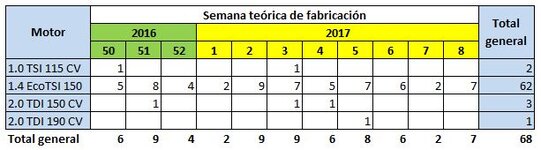

1) Distribución de modelos con semanas teóricas de fabricación 49,51,51 y 52 (4 últimas del año)
Semanas 49 50 51 y 52.JPG

2) Distribución de modelos con semanas teóricas de fabricación 1,2,3 y 4 de 2017

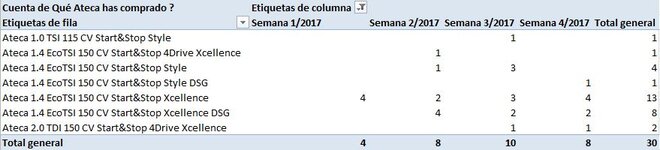

Semanas 1 a 4 2017.JPG

Estas dos tablas nos dan una idea de cómo se distribuye la fabricación de los distintos modelos de Ateca durante las últimas semanas de 2016 y las primeras de 2017.

Modelos con semana teórica de fabricación (49,50,51 y 52) sin fecha de fabricación informada

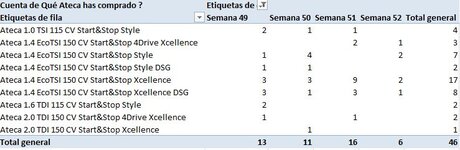

Semanas 49 50 51 y 52 sin fecha de fabricación.JPG
En esta última tabla, se cuentan los registros que tienen informada semana 49,50,51 ó 52 y no tienen informada la fecha de fabricación. Se observa que son 27 de los 46 modelos que ya deberían estar fabricados.

La fiabilidad de todos estos datos, depende de la exactitud de la información que cada uno de nosotros vaya registrando.

Decir que en un mes hemos pasado de 136 registros a los 258 registros actuales. 125 incorporaciones en un mes son muchas y se agradece el interés y colaboración de todos. Lo que también sería bueno es que la mayor parte de nosotros vayamos actualizando las fechas de los distintos sucesos. Es fácil y rápido y nos ayudará a mantener la base de datos vigente y útil.

Deciros, por último, que en una buena labor de mantenimiento, @XMadMax ha incorporado al Formulario las nuevas opciones de modelo de Ateca que han aparecido en el configurador de SEAT.

Saludos.

Hoy toca hablar de PLAZOS DE FABRICACIÓN

Con datos incorporados hasta ayer, 09-01-2017 he observado cuáles han sido los plazos de fabricación de los ATECA contando des de la fecha de pedido informada.

Pues bien:
  1. Tenemos 77 registros con una fecha de fabricación informada a la base de datos. El plazo medio comprendido entre Fecha e Pedido y Fecha de Fabricación es de 100 días. Con un mínimo de 33 días y un máximo de 153.
  2. 2.0 TDI 190 CV : 4 unidades. Plazo medio 88 días. Mínimo 67 días (@damianosky ) y máximo de 110 días (@jl8jl )
  3. 2.0 TDI 150 CV: 13 unidades. Plazo medio 100 días. Mínimo 50 días (Ateca 2.0 TDI 150 CV Start&Stop 4Drive Xcellence de @ancla ) y máximo de 153 días (Ateca 2.0 TDI 150 CV Start&Stop 4Drive Xcellence de @daniel j )
  4. 1.0 TSI y 1.6 TDI 15 unidades. Plazo medio 57 días. Mínimo 33 días (Ateca 1.6 TDI 115 CV Start&Stop Style de @Benito ) y máximo de 81 días (Ateca 1.0 TSI 115 CV Start&Stop Style de @Papet )
  5. 1.4 EcoTSI 150 CV: 45 unidades. Plazo medio 116 días. Mínimo 44 días (Ateca 1.4 EcoTSI 150 CV Start&Stop Xcellence de @pepe1949 ) y máximo de 147 días (Ateca 1.4 EcoTSI 150 CV Start&Stop Xcellence de @Jesús ).

Como suelo decir, estos son datos objetivos y su mayor o menor fiabilidad depende de que los datos que vayamos introduciendo sen correctos.

Saludos.

Hoy toca hablar de PLAZOS DE FABRICACIÓN

Con datos incorporados hasta ayer, 09-01-2017 he observado cuáles han sido los plazos de fabricación de los ATECA contando des de la fecha de pedido informada.

Pues bien:
  1. Tenemos 77 registros con una fecha de fabricación informada a la base de datos. El plazo medio comprendido entre Fecha e Pedido y Fecha de Fabricación es de 100 días. Con un mínimo de 33 días y un máximo de 153.
  2. 2.0 TDI 190 CV : 4 unidades. Plazo medio 88 días. Mínimo 67 días (@damianosky ) y máximo de 110 días (@jl8jl )
  3. 2.0 TDI 150 CV: 13 unidades. Plazo medio 100 días. Mínimo 50 días (Ateca 2.0 TDI 150 CV Start&Stop 4Drive Xcellence de @ancla ) y máximo de 153 días (Ateca 2.0 TDI 150 CV Start&Stop 4Drive Xcellence de @daniel j )
  4. 1.0 TSI y 1.6 TDI 15 unidades. Plazo medio 57 días. Mínimo 33 días (Ateca 1.6 TDI 115 CV Start&Stop Style de @Benito ) y máximo de 81 días (Ateca 1.0 TSI 115 CV Start&Stop Style de @Papet )
  5. 1.4 EcoTSI 150 CV: 45 unidades. Plazo medio 116 días. Mínimo 44 días (Ateca 1.4 EcoTSI 150 CV Start&Stop Xcellence de @pepe1949 ) y máximo de 147 días (Ateca 1.4 EcoTSI 150 CV Start&Stop Xcellence de @Jesús ).

Como suelo decir, estos son datos objetivos y su mayor o menor fiabilidad depende de que los datos que vayamos introduciendo sen correctos.

Saludos.
Gran trabajo @Lemon yo soy de la opción 5, y de momento me voy acercando al plazo máximo :(:(

Hoy toca hablar de PLAZOS DE FABRICACIÓN

Con datos incorporados hasta ayer, 09-01-2017 he observado cuáles han sido los plazos de fabricación de los ATECA contando des de la fecha de pedido informada.

Pues bien:
  1. Tenemos 77 registros con una fecha de fabricación informada a la base de datos. El plazo medio comprendido entre Fecha e Pedido y Fecha de Fabricación es de 100 días. Con un mínimo de 33 días y un máximo de 153.
  2. 2.0 TDI 190 CV : 4 unidades. Plazo medio 88 días. Mínimo 67 días (@damianosky ) y máximo de 110 días (@jl8jl )
  3. 2.0 TDI 150 CV: 13 unidades. Plazo medio 100 días. Mínimo 50 días (Ateca 2.0 TDI 150 CV Start&Stop 4Drive Xcellence de @ancla ) y máximo de 153 días (Ateca 2.0 TDI 150 CV Start&Stop 4Drive Xcellence de @daniel j )
  4. 1.0 TSI y 1.6 TDI 15 unidades. Plazo medio 57 días. Mínimo 33 días (Ateca 1.6 TDI 115 CV Start&Stop Style de @Benito ) y máximo de 81 días (Ateca 1.0 TSI 115 CV Start&Stop Style de @Papet )
  5. 1.4 EcoTSI 150 CV: 45 unidades. Plazo medio 116 días. Mínimo 44 días (Ateca 1.4 EcoTSI 150 CV Start&Stop Xcellence de @pepe1949 ) y máximo de 147 días (Ateca 1.4 EcoTSI 150 CV Start&Stop Xcellence de @Jesús ).

Como suelo decir, estos son datos objetivos y su mayor o menor fiabilidad depende de que los datos que vayamos introduciendo sen correctos.

Saludos.
Sabia yo que algun premio me tenia que llevar...

Información en Base de Datos a 22/01/2017

Total Registros: 322
Con fecha de fabricación en Diciembre de 2016: 38
De esos 38 consta la entrada en concesionario o entrega de 20.
Los 18 restantes se distribuyen así:
11 Fabricados en la semana 51:
7 Fabricados en las semanas 49 y 50:
  • (1) Registro de elfigura74 (Nick desconocido) que tiene fecha de fabricación 02/12/2016
  • (4) @Mariosang , @Jose Maria , @eziooo y @Josuco solo tiene informada hasta la fecha de fabricación
  • (1) @Caes , fecha de fabricación 07/12/2016 y salida de Campa España (14/12/2016)
  • (1) Anónimo con fecha de fabricación 15/12/2016 y entrada Campa España 22/12/2016.
Todo apunta a que en este mes de Enero se podán realizar las entregas que faltan de los Atecas fabricados en Diciembre y empezaran a llegar a los concesionarios los primeros fabricados del año 2017 :)

Información en Base de Datos a 22/01/2017

Total Registros: 322
Con fecha de fabricación en Diciembre de 2016: 38
De esos 38 consta la entrada en concesionario o entrega de 20.
Los 18 restantes se distribuyen así:
11 Fabricados en la semana 51:
7 Fabricados en las semanas 49 y 50:
  • (1) Registro de elfigura74@hotmail.com (Nick desconocido) que tiene fecha de fabricación 02/12/2016
  • (4) @Mariosang , @Jose Maria , @eziooo y @Josuco solo tiene informada hasta la fecha de fabricación
  • (1) @Caes , fecha de fabricación 07/12/2016 y salida de Campa España (14/12/2016)
  • (1) Anónimo con fecha de fabricación 15/12/2016 y entrada Campa España 22/12/2016.
Todo apunta a que en este mes de Enero se podán realizar las entregas que faltan de los Atecas fabricados en Diciembre y empezaran a llegar a los concesionarios los primeros fabricados del año 2017 :)
ya hay fabricados en Enero, en el concesionario, 4 dias de Checoslavaquia a Zaragoza, directo..segun anotaron ayer por aqui,Seguimos esperando a los cruceristas del mediterraneo...Seat no responde, ni hay quien les entienda como trasportan

Información en Base de Datos a 22/01/2017

Total Registros: 322
Con fecha de fabricación en Diciembre de 2016: 38
De esos 38 consta la entrada en concesionario o entrega de 20.
Los 18 restantes se distribuyen así:
11 Fabricados en la semana 51:
7 Fabricados en las semanas 49 y 50:
  • (1) Registro de elfigura74@hotmail.com (Nick desconocido) que tiene fecha de fabricación 02/12/2016
  • (4) @Mariosang , @Jose Maria , @eziooo y @Josuco solo tiene informada hasta la fecha de fabricación
  • (1) @Caes , fecha de fabricación 07/12/2016 y salida de Campa España (14/12/2016)
  • (1) Anónimo con fecha de fabricación 15/12/2016 y entrada Campa España 22/12/2016.
Todo apunta a que en este mes de Enero se podán realizar las entregas que faltan de los Atecas fabricados en Diciembre y empezaran a llegar a los concesionarios los primeros fabricados del año 2017 :)

Gracias por los apuntes, lo que... no sabia que me lo habían entregado ya jejejeje. En teoría esta semana (donde están esas fotos?)
El mio también estuvo en ese famoso crucero!

Gracias por los apuntes, lo que... no sabia que me lo habían entregado ya jejejeje. En teoría esta semana (donde están esas fotos?)
El mio también estuvo en ese famoso crucero!
Perdona, pero te he confundido con otro forero.:(
Lo que sí veo es que debe estar a punto de entrar en el concesionario, ¿no?:)

Si :) según comercial esta semana entre miércoles y viernes me lo llevo a casa!
